福建新源集团:不停电作业“巧解”总山变增容改造转电难题
zz.fjsen.com 2024-11-14 20:03:36 来源:东南网 我来说两句

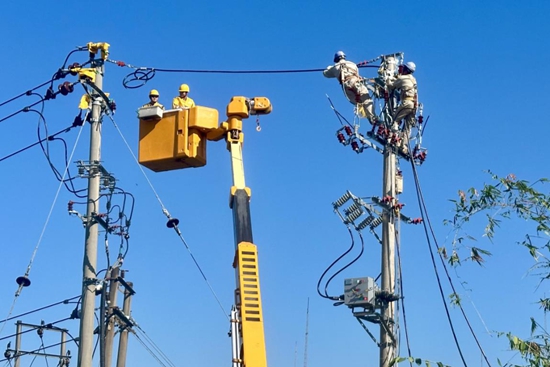

作业人员在总山变增容改造临时转电联络线路新建工作 周幸泉 摄 11月11日上午10时许,随着10千伏总前线(左线)#1杆靠10千伏联络线(临时)#1杆侧下放导线工作的完成,福建新源集团所属不停电作业一班完成了总山变增容改造临时转电联络线路新建工作,“巧解”了总山变增容改造转电难题,确保后续改造过程中馈线所带30余台配变的正常可靠用电。 据悉,该带电作业项目是为了配合220千伏总山变增容改造中10千伏总前线站内连接线迁改工作,将10千伏总前线由旧站内连接点改接到新的站内连接点,而改接线路所带馈线负荷无法转供,若直接采用停电施工,将影响馈线所带30余台配变的正常可靠用电。 为确保该馈线所带用户正常可靠用电,芗城中心配电运检一班第一时间联系不停电作业一班携手对此次总山变增容改造保电进行研究商讨最佳保电施工方案,双方经过多次研讨,并进行实地勘察及用电负荷计算,梳理确认,最终确定了采用新建临时转电联络线路将10千伏总石Ⅱ线与10千伏总前线联络实现转电,由10千伏总前线转供10千伏总石Ⅱ线所带负荷,实现220千伏总山变增容改造中10千伏总前线站内连接线迁改工作“零停电”。 由于该作业施工环境较为复杂,作业配合度较高,为确保当天新建改造工程作业安全有序进行,施工前期,班组组织技术骨干复勘,对危险点进行严格分析,制定详细的施工方案,并协同运维班组提前对线路进行核相、场地清障等工作。 下一步,福建新源集团所属不停电作业中心将继续以“不停电就是王道”的作业理念助力推进电网优化升级,不断提升电网安全可靠供电水平,为漳州地区高质量发展提供坚强电力保障。(张伟斌) |
