长泰供电与台风赛跑 提前为新建排涝站成功送电
zz.fjsen.com 2025-08-13 22:39:00 来源:东南网 我来说两句

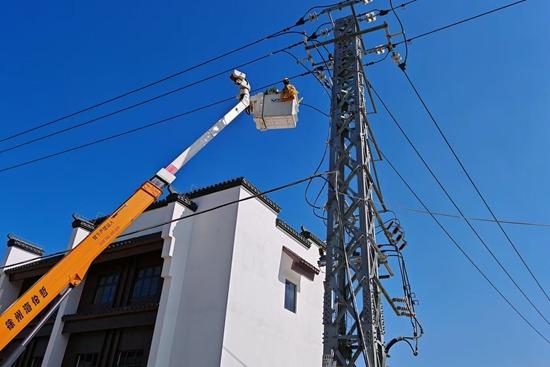

根据气象部门预报,今年11号台风“杨柳”预计于8月13日向漳州市沿海靠近,并于13日夜间至14日凌晨在漳州市沿海再次登陆,登陆最大风力预计可达台风级。 8月12日上午,长泰区防汛防台风工作会议要求要在台风来临前完成新建的溪东排涝站抽水设施10千伏高压临时电源的接入。在接到紧急任务后,国网长泰区供电公司特事特办,搭建绿色通道,争分夺秒开展工作。该公司组织排涝站“双电源”新建工程的承建单位新源长泰项目部,与运检部、营销部、辖区供电所等专业人员组成党员突击队,到场进行实地勘察,制定出一套科学、合理、快速的临时供电方案。从施工方案制定、工作票办理、物资调拨、现场施工,在各部门挂图作战,分工协作下,项目顺利竣工。随后,该公司主动组织各专业人员送教上门,指导排涝站开展验收整改工作,为提前送电奠定了坚实基础。 8月13日9时,随着带电引接的工作票终结,排涝站临时电源电气连接已形成,线路具备送电条件,这一时间节点与原计划的接入时间提前了整整一周。排涝设施的临时启动运行,可有效缓解溪东片区的内涝风险,抢在台风登陆前为防汛竖起“最后一道闸门”。(许兆霖 郑世光 文/图) |
