国网漳浦县供电公司:攻坚提速抢节点 电网赋能促发展

zz.fjsen.com  2026-07-30 09:21:23    来源:东南网   我来说两句

7月27日,国网漳浦县供电公司抢抓夏季施工黄金窗口期,锚定省控刚性投运任务,同步推进110千伏溪内输变电工程土建施工与外部协调工作,项目建设取得阶段性突破,为2026年11月底投产送电夯实基础。

该工程为漳浦重点省控电网项目,2025年11月28日开工,计划2026年12月前完成投运。线路配套新建铁塔34基,跨越多乡镇林地、产业地块,征地协调、生态保护、多工序交叉施工多重难题叠加。变电站投运后,将优化绥安镇、长桥镇、赤土乡及万安园区电网网架,全面提升区域工业生产、居民生活供电承载能力,为地方产业升级、民生可靠用电提供稳定电力支撑。

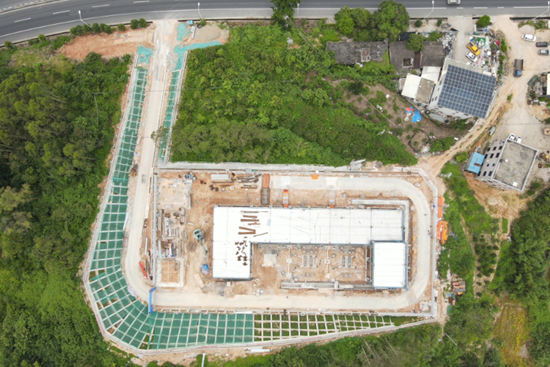

目前变电站土建主体框架已成型。现场完成护坡格构梁、截水沟、挡土墙、站内道路、消防水池、事故油池全部施工,消防、排水管网与室外接地网敷设到位,配电装置楼钢结构、楼承板安装完工。避雷针、主变、防火墙、警传楼基础施工全部收尾,主变设备、母线桥、电缆支架钢筋模板安装就位。

工程采用土建、电气交叉并行、分区错峰施工模式压缩工期,既定今年8月底实现变电站部分交安,9月初分批进场电气设备开展安装调试,全流程倒排任务清单,紧盯11月底投产总目标。

该公司搭建“领导挂点、部门牵头、专班驻守”攻坚体系,执行每日现场巡查、每周调度复盘机制,建立进度、协调、安全隐患三类台账,所有问题实行销号闭环管理。施工现场从严落实高温防暑、基坑防护、林区防火等安全举措,常态化开展安全技术交底与隐患排查,高标准打造标准化精品电网工程。

依托政企协同机制,国网漳浦县供电公司持续压实各方建设责任,精准破解征地协调各类堵点,精细统筹各阶段施工工序,以扎实攻坚举措保障项目按期投运,不断完善县域主干电网布局,用可靠电力服务为漳浦经济社会高质量发展保驾护航。(陈佩华 文/图)

  • 责任编辑:陈志远   标签:
  • 打印
  • 收藏
  • 【字号
相关新闻
相关评论
更多>>漳州热点新闻
  • 点击排行
  • 三天
  • 一周
  • 一月
关于我们 | 广告服务 | 网站地图 | 网站公告
网络出版服务许可证 (署)网出证(闽)字第018号 信息网络传播视听节目许可 许可证号:1310572 广播电视节目制作经营许可证(闽)字第085号 增值电信业务经营许可证 闽B2-20100029
东南网授权法律顾问 福建合立律师事务所 毛行熙、陈武、张英琴 律师 电话:0591-87921115
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095403(工作日9:00-12:00、15:00-18:00) 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网药品信息服务(闽)--经营性--2015-0001
